鐵路工程講義:lC420101鐵路工程項目施工進度管理要求
【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為鐵路工程講義:lC420101鐵路工程項目施工進度管理要求,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1C420100鐵路工程項目施工進度管理要求及方法
lC420101鐵路工程項目施工進度管理要求
【案例lC420102―1】
1.背景

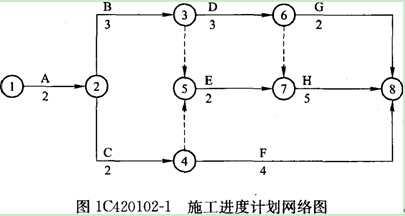

某鐵路工程項目的施工招標文件中表明該工程采用綜合單價計價方式,工期為15個月。施工單位在投標書中編制的施工進度計劃如圖1C420102―1所示。

施工過程中發生了以下事件:
事件1:A、C兩項工作為土石方工程,施工按計劃進行4個月后,設計院以設計變更通知發布新增土方工程N(yùn)的指示。該工作的性質和施工難度與A、C工作相同。N工作在B和C工作完成后開始施工,且為H和G的緊前工作,施工單位按計劃用4個月完成N工作。
事件2:F工作,因設計變更等待新圖紙延誤1個月。
事件3:G工作由于分包單位施工的工程質量不合格造成返工,實際3個月完成。
2.問題
(1)請對以上施工過程中發生的3個事件進行合同責任分析。
(2)請計算投標時的計劃工期,并在圖中計算網絡計劃參數,標示關鍵線路。
(3)請重新繪制調整后的網絡計劃,確定調整后的工期并計算網絡計劃參數,標示關鍵線路。
3.分析與答案
(1)合同責任分析:
1)事件1屬于建設單位責任。
2)事件2屬于建設單位責任。
3)事件3屬于承包單位責任。

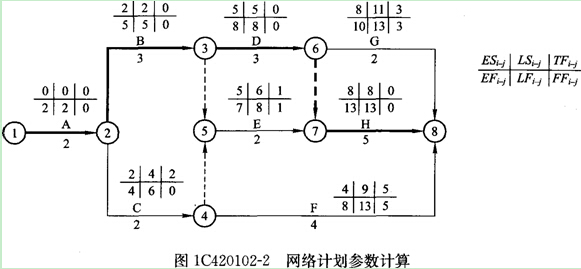

(2)投標時的計劃工期為13個月。參數如圖1C420102―2所示,粗線為關鍵線路。

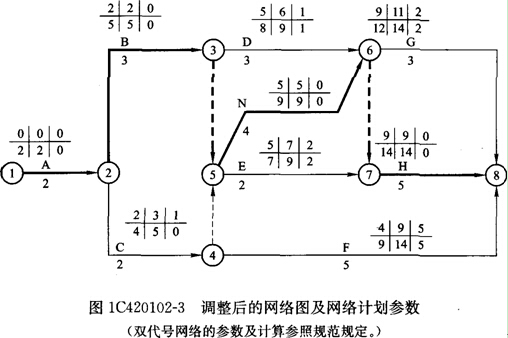

(3)增加N工作后的,調整后的網絡圖及網絡計劃參數如圖1C420102―3所示,粗線為關鍵線路,調整后的工期為14個月。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
各地2014年一級建造師考試準考證打印時間【匯總】
2014年一級建造師《各科目》實戰模擬題與答案匯總
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 2026年一級建造師考試新教材學習攻略2026-03-06
- 2026年一級建造師水利水電實務考點免費下載,實務高分技巧2026-03-05
- 2026年一建市政考試圖文考點總結,內容濃縮考點2026-03-05
- 2026年一建經濟備考攻略:圖文考點匯總2026-03-05
- 2026年一級建造師建筑考試科目考點大全免費下載,輕松記憶版2026-03-05
- 2026年一建機電工程管理與實務考點精講免費下載,分專業整理2026-03-05
- 2026年一建工程項目管理考點歸納免費下載,考前沖刺神器2026-03-05
- 2026年一級建造師公路專業考點大全免費下載,備考必備資料2026-03-05
- 2026年一級建造師法規章節考點匯總PDF免費下載,心考點精編2026-03-05
- 2026年一級注冊建造師教材怎么學效率更高?2026-02-24
