(四)背景資料

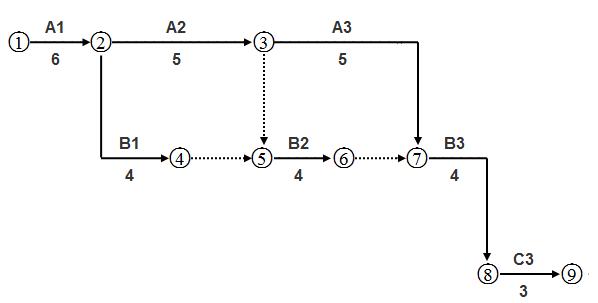

某項目部針對一個施工項目編制網絡計劃圖,下圖是計劃圖的一部分:

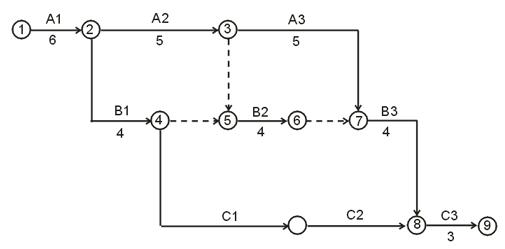

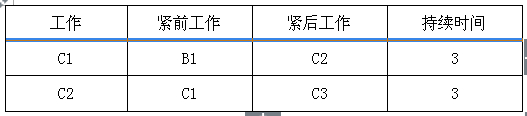

該網絡計劃圖其余部分設計工作及持續時間見下表:

項目部對按上述思路編制的網絡計劃圖進一步檢查時發現有一處錯誤:C2工作必須在B2工作完成后,方可施工。經調整后的網絡計劃圖由監理工程師確認滿足合同工期要求,最后在項目施工中實施。
A3工作施工時,由于施工單位設備事故延誤了2天。
問題:
1、按背景資料給出的計劃工作及持續時間表補全網絡計劃圖的其余部分。(請將背景中的網絡圖復制到答題紙上作答,在試卷上作答無效)。
2、發現C2工作必須在B2工作完成后施工,網絡計劃圖應如何修改?(請復制問題1的結果(網絡圖)到答題紙上作答。在試卷上作答無效)。
3、給出最終確認的網絡計劃圖的關鍵線路和工期。
4、A3工作(設備事故)延誤的工期能否索賠?說明理由。
參考答案:
1、

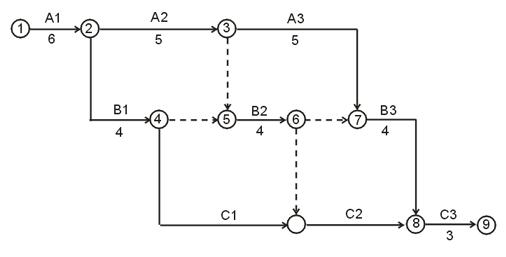

2、

3、關鍵線路:(1)→(2)→(3)→(7)→(9)→(10)。工期=6+5+5+4+3=23天。
4、不能索賠。因為這是施工單位原因造成的。

最新資訊
- 2026年二建試題:管理經典200題2026-01-28
- 2026年二建試題:法規經典200題2026-01-28
- 免費福利!2026年二級建造師《管理》經典200題2026-01-28
- 2026年二級建造師《法規》經典200題免費領2026-01-28
- 2026二級建造師《水利水電工程管理與實務》萬人易錯題集錦2026-01-12
- 2026二級建造師《市政公用工程管理與實務》萬人易錯題集錦2026-01-12
- 2026二級建造師《公路工程管理與實務》萬人易錯題集錦2026-01-12
- 2026二級建造師《機電工程管理與實務》萬人易錯題集錦2026-01-12
- 2026二級建造師《建筑工程管理與實務》萬人易錯題集錦2026-01-12
- 2026二級建造師《建設工程法規及相關知識》萬人易錯題集錦2026-01-12
