2012年《質量投資進度控制》真題及答案單項選擇題(61-70)
61.下列參數中,用來表示流水施工在時間安排上所處狀態的參數是( )。
A.流水步距
B.流水間隔
C.流水強度
D.流水時距
62.某工程劃分為3個施工過程、4個施工段,組織加快的成倍節拍流水施工,各施工過程的流水節拍分別為6、4和4 d,則應組織( )個專業工作隊。
A.3
8.4
C.6
D.7

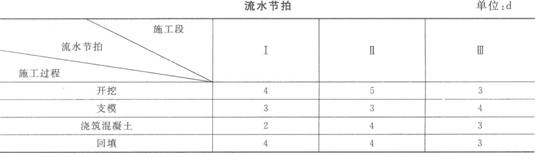

63.某基礎工程包括開挖、支模、澆筑混凝土及回填4個施工過程,分3個施工段組織流水施工,流水節拍見下表,則該基礎工程的流水施工工期為( )d。

A.17
8.20
C.23
D.24
64.關于工程網絡計劃的說法,正確的是( )。
A.關鍵線路上的工作均為關鍵工作
B.關鍵線路上工作的總時差均為零
C.1個網絡計劃中只有l(wèi)條關鍵線路
D.關鍵線路在網絡計劃執行過程中不會發生轉移
65.工程網絡計劃中,工作E有兩項緊后工作G和H,已知工作G和工作H的最早開始時間分別為25和28,工作E的最早開始時間和持續時間分別為17和6,則工作E的自由時差為( )。
A.1
8.2
C.3
D.5
66.工程網絡計劃中,某項工作的總時差為零時,則該工作的( )必然為零。
A.時間間隔
B.時距
C.間歇時間
D.自由時差
67.雙代號網絡計劃中,關鍵工作是指( )的工作。
A.總時差最小
8.自由時差為零
C.時間間隔為零
D.時距最小

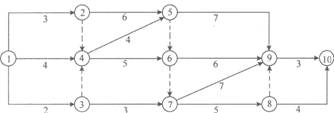

68.某工程雙代號網絡計劃如下圖所示,關鍵線路有( )條。

A.1
8.2
C.3
D.5
69.某工程雙代號時標網絡計劃如下圖所示,其中工作A的總時差為( )d。

A.1
8.2
C.3
D.4
70.工程網絡計劃的工期優化是通過( )來達到優化目標。
A.改變關鍵工作之間的邏輯關系
8.組織關鍵工作平行作業
C.組織關鍵工作搭接作業
D.壓縮關鍵工作的持續時間
查看更多內容: 監理師考試頻道 監理師考試時間匯總
編輯推薦:
2013年注冊監理工 程師考試網上輔導招生簡章推出
2013年監理工程師權威老師授課 現在報名 贈2012年版課程!
環球網校2012年監理工程師考試輔 導通過率高達91.45%
最新資訊
- 注冊監理工程師真題解析視頻講解-工程項目組織依次施工的特點2025-11-27
- 監理工程師真題解析視頻講解-價值工程對象選擇的方法2025-11-27
- 全國注冊監理工程師歷年真題免費領!含答案解析2025-11-05
- 免費下載!監理工程師土建歷年真題2025-10-15
- 免費下載!監理工程師法規歷年真題及解析2025-10-13
- 監理工程師真題解析視頻講解-建設工程組織平行施工的特點2025-10-11
- 注冊監理工程師歷年真題答案解析2025-09-16
- 交通運輸專業監理工程師歷年真題:含答案解析及考點分析2025-09-16
- 注冊監理工程師真題解析-建設工程組織平行施工的特點2025-09-11
- 監理工程師真題視頻講解:建設工程監理概述2025-07-11
